项目共享的作用在于项目组内的成员可以使用共享资源,比如实例和数据。
典型的用例如下:
share
目录下,所有组员都可以访问。共享项目中可以包含多位用户、多个实例。项目内其他成员可以查看共享到项目内的实例,也可以选择将实例计费计入项目中。

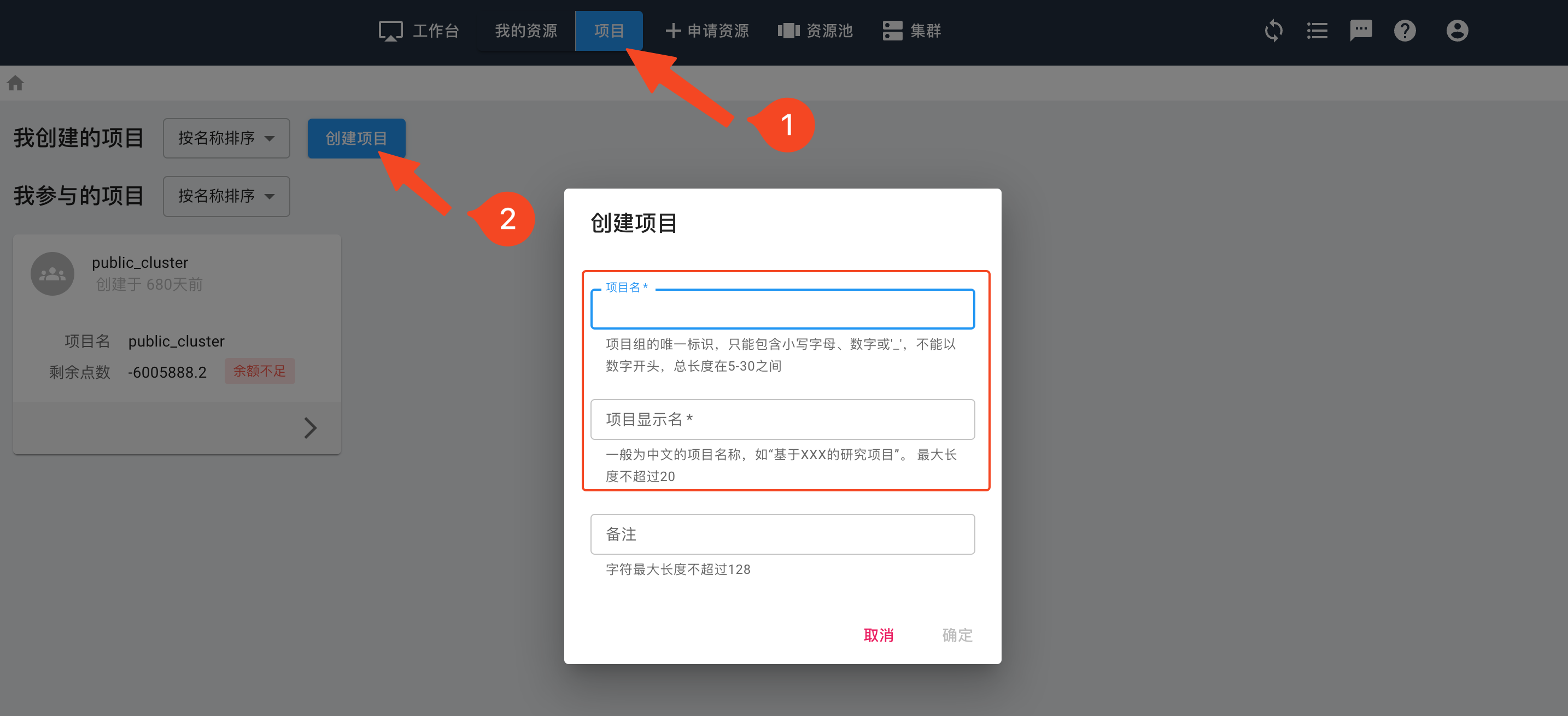

点击“项目”后选择“创建项目”,为项目设定项目名和显示名称后确定。
项目名只能包含字母、数字或
_
, 不能以数字开头,且总长度不超过15。

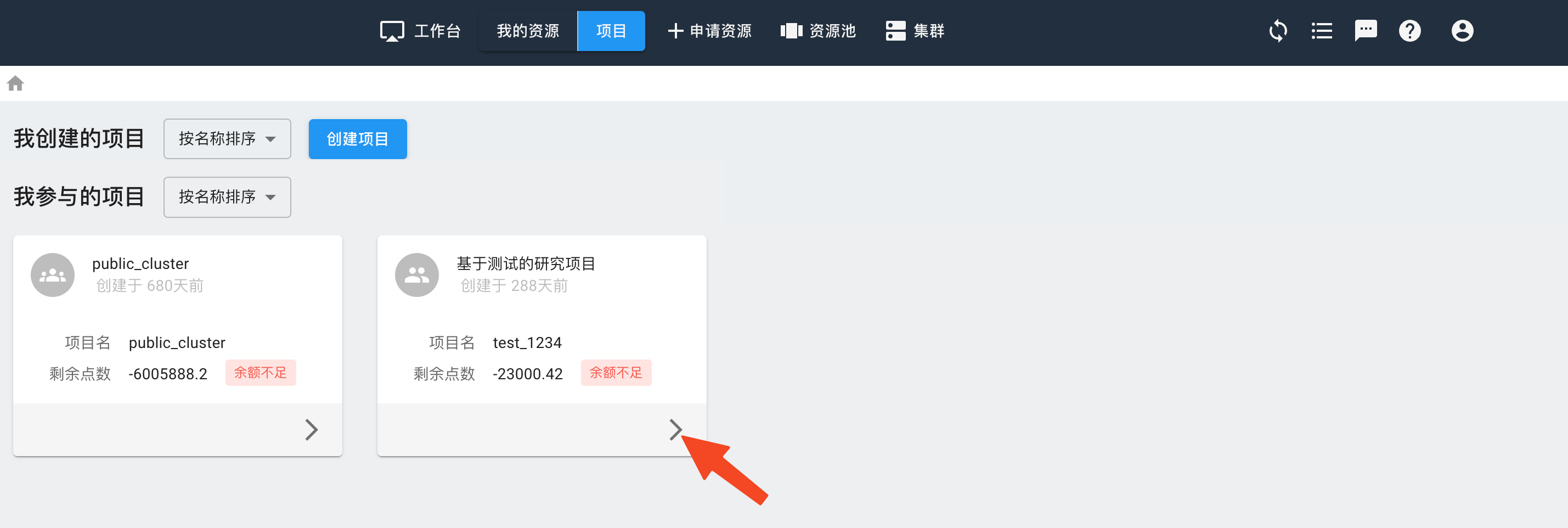

待项目创建完毕后,点击“项目资源”选择新创建的项目,进入项目管理界面。
当前用户默认为新建项目的管理员。
项目组不能更改管理员,因此建议由老师创建项目,担任管理员,另外在组员中指定一名为组长,协助管理项目组。

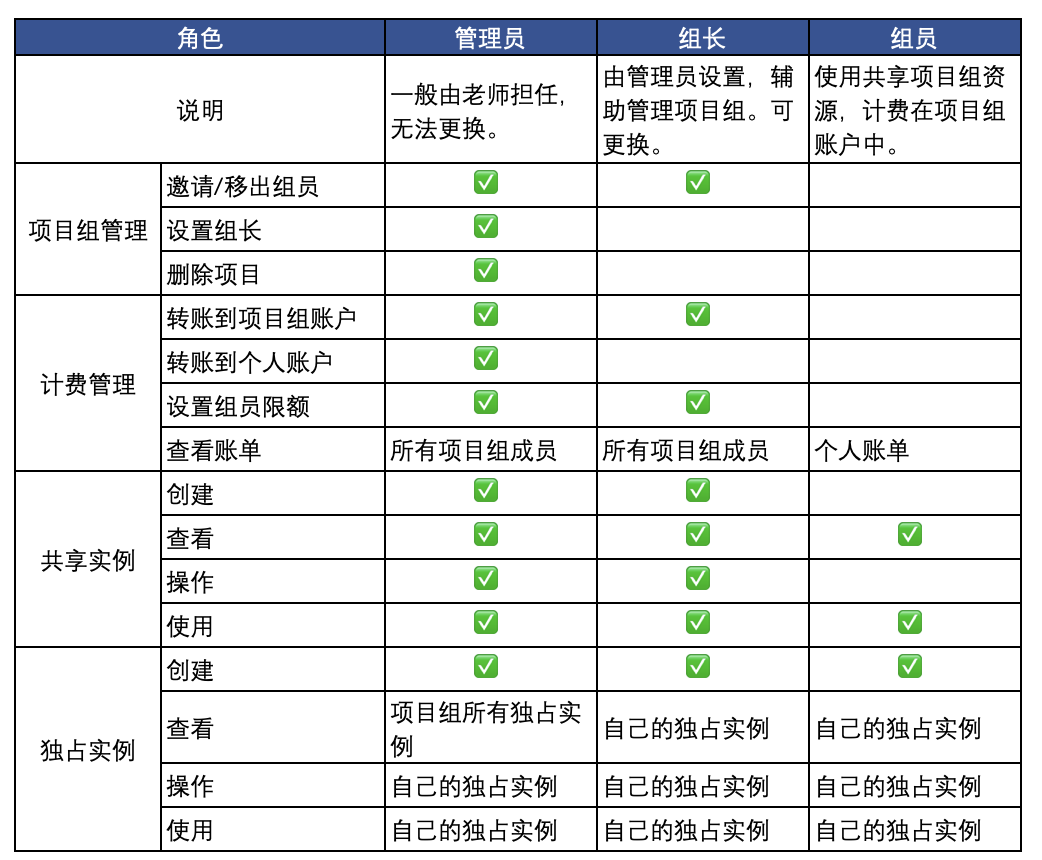

项目组用户分管理员、组长和组员,具体项目组各成员权限参见下表。
如果需要和其他用户共享项目实例、账户或数据,需要邀请其他用户进入项目组。
项目管理界面中选择“用户”,在搜索框中输入用户ID并邀请。
邀请前,需要先跟被邀请用户沟通,获取其用户ID或者用户名。
用户接受邀请后,就可与其共享实例和项目数据。
管理员还可以移出项目成员。
项目数据目录下的share
目录是项目共享目录,项目组所有成员都可以读写。如果是希望共享的数据,需要放在share
目录下。
项目数据 根目录 下,只有当前用户有读写权限,项目组其他成员无法访问。
以下面目录结构为例,a.csv
全项目组成员都有权限访问,而 b.h
和c.txt
只有当前用户能查看和读写。
Project
|--- share
|--- a.csv
|--- b.h
|--- c.txt
共享项目数据的目录结构和管理请参见文件传输。

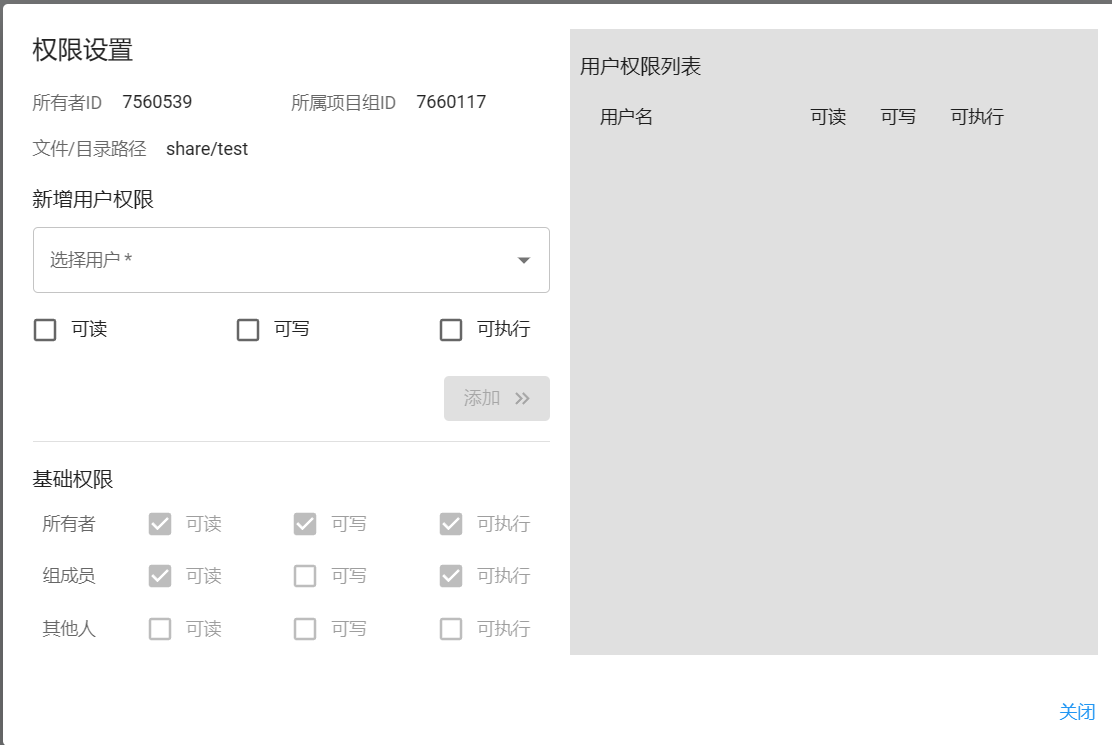

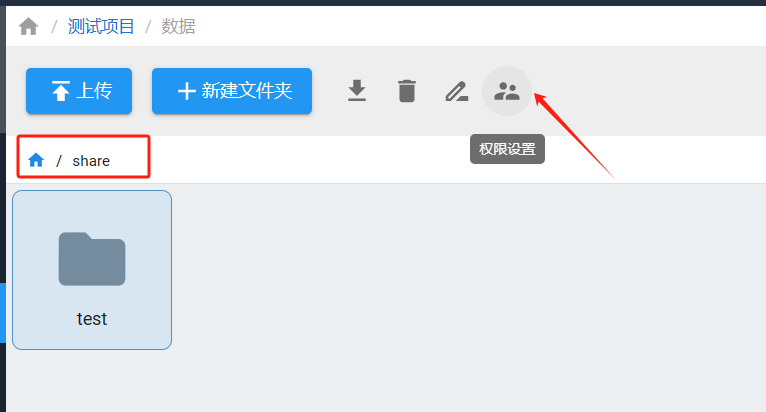

项目管理员可以通过web界面,为项目组share目录下的文件夹配置项目组内成员的权限,包括可读、可写、可执行等。

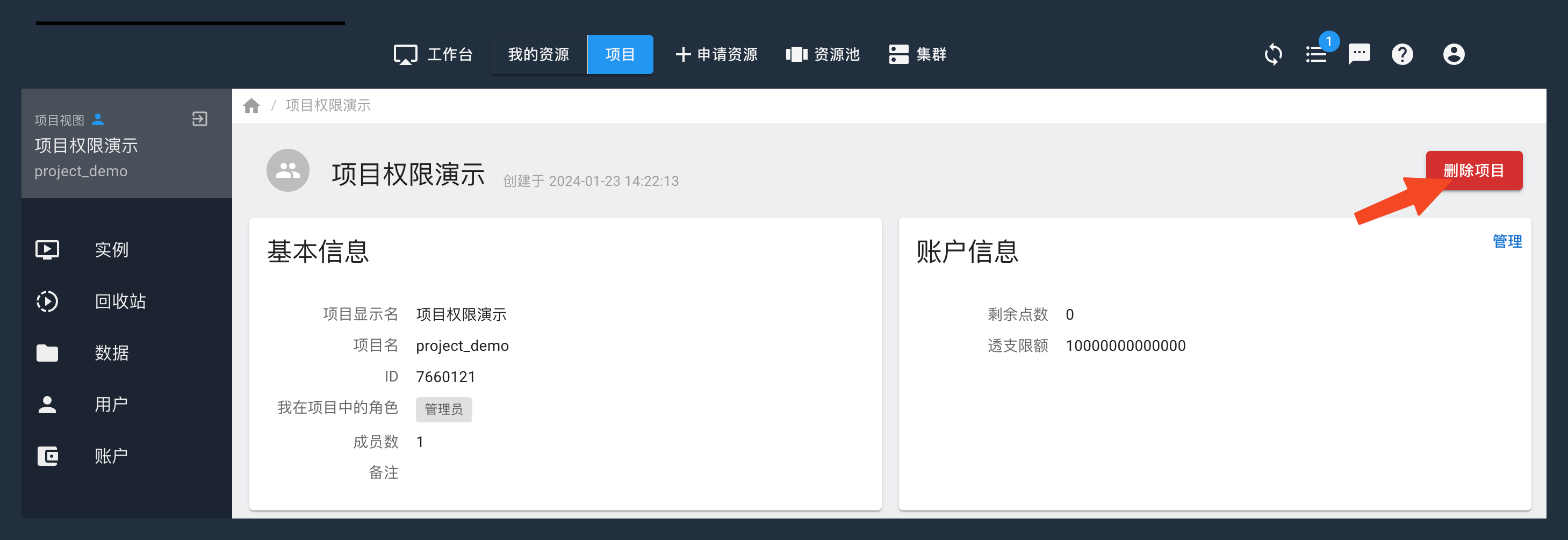

点击“项目”,进入自己管理的项目,点击页面右上角的删除按钮。
删除项目前,确保已经停止并删除项目内所有实例,移出除管理员外所有成员,且项目账户点数已为0。
